一些工业发达国家的生产实践和研究表明,尽管MRPⅡ、JIT及TOC各有优缺点,且在控制方式、运行机制、对基础数据的要求和适用范围等诸多方面存在不同,但它们不是对立的,而是相互补充的。根据生产管理系统中MRPⅡ、TOC和JIT的定位分析,笔者设计了MRPⅡJITTOC集成MJT生产管理系统模型,如下图1所示。

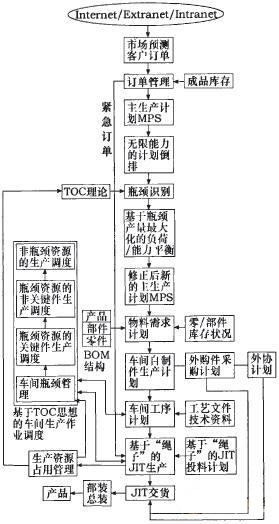

MTJ生产管理系统中MRPⅡ、JIT、TOC三者的集成策略

图1 MRPⅡ、JIT、TOC的集成MTJ生产管理系统模型

在图所示的模型中,通过订单管理接收客户订单,结合市场预测得到主生产计划(Master Production Schedule,MPS)。运用TOC理论识别出系统的瓶颈资源,采用瓶颈资源产量最大化的原则,寻求系统能力平衡,制定出新的主生产计划,进而根据产品BOM和零/部件库存状况,得到车间自制件生产计划、采购计划和外协计划,引入TOC调度理论,识别出生产系统的瓶颈设备。此时,再用有限能力排产法安排瓶颈上加TT序的生产作业进度计划,以瓶颈工序为基准,把瓶颈下序之前、之间和之后的工序分别按拉动、工艺顺序和推动的方式排定,并进行一定优化。

MTJ生产管理系统中生产计划执行和现场控制以JIT哲理为主,融合TOC理论中的瓶颈、绳子、缓冲及缓冲区管理来实现(如图2所示)。采用绳子逐道工序地传递瓶颈的需求,各工序得到瓶颈的指令后,再按鼓的节奏组织生产,补充瓶颈所需的物料,在合适的时间传送到合适的地点,实现准时生产。最后,设置缓冲和绳子,并根据绳子的设置和瓶颈消耗物料的速率,结合一定的物料调度规则,得到物料的投放计划。

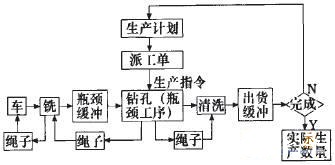

MTJ生产管理系统中MRPⅡ、JIT、TOC三者的集成策略1

图2 基于绳子的JIT生产过程
